Het aanpassen van de gelijkvloerse kruising N214/N216 is een van de maatregelen om de doorstroming in de regio te verbeteren. Met deze aanpassingen worden de huidige wachttijden in de spits verminderd.
Ontwerp

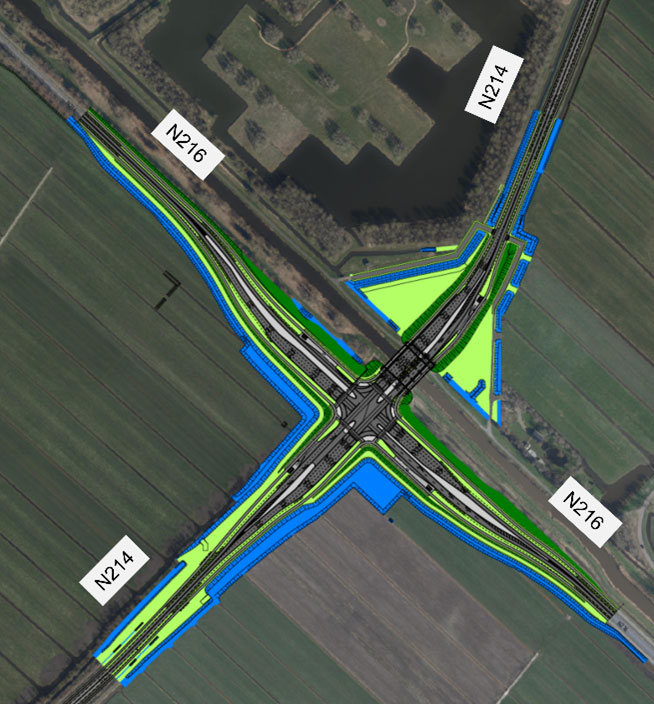

De aanpassing van de kruising bestaat uit:
- vervangen en uitbreiden fundering
- aanleg 4 nieuwe bushaltes bij de kruising: 2 bushaltes langs de N214 en 2 bushaltes langs de N216. Nieuwe haltes worden voorzien van abri’s en fietsenstallingen
- aanleg van extra opstelstroken; aan de zuidzijde komen 2 linksaf stroken, 1 rechtdoorgaande strook en 1 rechtsafstrook. In alle andere richtingen komen 2 rechtdoorgaande stroken, 1 linksafstrook en 1 rechtsafstrook
- plaatsen van een verkeersregelinstallatie met prioriteit voor bussen en toegevoegde oversteken voor voetgangers (overstappende buspassagiers)
- vervangen van de 2 bruggen aan de oostzijde van de kruising over de Smoutjesvliet met complete fiets- en voetpaden
- vervangen van: openbare verlichting, geleiderails, bewegwijzering, verkeersborden, hectometer- en reflectorpaaltjes
Planning
- 2022 – start voorbereidende werkzaamheden
- 2024 – afronden onderzoeken en het proces van grondaankoop
- 2024 – start aanbesteding
- 2025 – opdracht aan de aannemer, de aannemer maakt planning voor de uitvoering
- 2025 en 2026 - aanbrengen voorbelasting (periode van voorbelasting)
- 2027 – start bouwwerkzaamheden
De planning is onder voorbehoud. Zodra er meer bekend is over de planning melden wij dit op deze webpagina.
Onderzoeken en voorbereidende werkzaamheden
In 2022 zijn de voorbereidende werkzaamheden gestart bij het kruispunt N214/N216. Voor het uitbreiden van de kruising N214/N216 is ruimte nodig. Deze grond moet vrij zijn van bommen uit de Tweede Wereldoorlog. Om dit onderzoek te kunnen doen en de ruimte voor de uitbreiding te maken, zijn eerst de bomen naast de kruising verwijderd. Later wordt voor elke verwijderde boom weer een nieuw exemplaar terug geplant. Het onderzoek loopt en is naar verwachting in 2024 klaar.
Daarnaast zijn er speciale schermen geplaatst voor de vleermuizen, zodat ze hun route kunnen blijven vliegen.
Het proces van grondaankoop loopt nog en is ook in 2024 naar verwachting klaar.
Nadat een aannemer gevonden is, start hij met de eerste werkzaamheden. Het gaat om het aanpassen van sloten en het aanbrengen van voorbelastingen op verschillende plekken langs de N214, waaronder bij de kruising N214/N216. Ook wordt een beschermingsconstructie voor de gasleidingen bij de rotonde N214/N481 en bij het kruispunt N214/N216 gemaakt.
De voorbelastingen moeten naar verwachting zo’n 1,5 tot 2 jaar blijven liggen voordat de grond voldoende ingeklonken is en de grond klaar is voor de werkzaamheden. De hinder voor het wegverkeer tijdens deze periode is waarschijnlijk beperkt.
